UAT testing - Jak uniknąć pomyłek i wdrożyć z sukcesem?

Mężczyzna w okularach pracuje przy komputerze, wykonując uat testing. Na biurku zegary, kubek i przybory do pisania.

Napisano przez

Eryk Pawlak

Opublikowano

24 mar 2026

Spis treści

Testy akceptacyjne użytkownika (uat testing) są ostatnim filtrem przed wdrożeniem. To moment, w którym nie sprawdza się już tylko tego, czy system działa technicznie, ale czy naprawdę pasuje do procesu biznesowego, sposobu pracy i oczekiwań ludzi, którzy będą z niego korzystać. W polskich zespołach częściej mówi się o testach akceptacyjnych albo odbiorczych, ale sens pozostaje ten sam: zanim produkt trafi na produkcję, trzeba potwierdzić jego gotowość bez zgadywania i bez nadmiernej wiary w „na pewno będzie dobrze”.

Najkrótsza wersja, którą warto mieć pod ręką

  • UAT to etap, w którym użytkownicy biznesowi sprawdzają, czy rozwiązanie spełnia realne potrzeby i da się je zaakceptować do wdrożenia.
  • Najlepiej działa na jasno opisanych scenariuszach, kryteriach akceptacji i stabilnym środowisku testowym.
  • Ten etap nie zastępuje testów systemowych, regresji ani smoke testów, tylko domyka je z perspektywy użytkownika.
  • W praktyce najwięcej daje połączenie scenariuszy end-to-end, checklisty i krótkiego testu eksploracyjnego.
  • Największe ryzyko to zbyt szeroki zakres, brak danych testowych i brak właściciela decyzji go/no-go.

Czym jest testowanie akceptacyjne użytkownika

Najprościej ujmuję to tak: UAT sprawdza, czy produkt nadaje się do użycia w realnym biznesie. Nie chodzi tu o analizę kodu ani szukanie mikrobłędów implementacyjnych, tylko o ocenę, czy gotowe rozwiązanie wspiera konkretny proces: sprzedaż, obsługę zgłoszeń, obieg dokumentów, płatności, rozliczenia albo raportowanie. Według definicji używanej przez ISTQB testy akceptacyjne wykonują przyszli użytkownicy w środowisku zbliżonym do operacyjnego, a nacisk pada na potrzeby użytkownika, nie na techniczne szczegóły działania systemu.

W praktyce ten etap zamyka cały łańcuch testów. Najpierw pojawiają się testy jednostkowe, potem integracyjne, systemowe i regresyjne, a dopiero później przychodzi moment na ocenę „czy to ma sens dla biznesu”. Ja traktuję to jako zmianę perspektywy: z pytania „czy działa?” na pytanie „czy to naprawdę rozwiązuje właściwy problem i nie wprowadza nowych tarć w procesie?”. To właśnie dlatego UAT nie powinien być chaotycznym przeglądem wszystkiego, tylko dobrze ograniczonym sprawdzeniem tego, co naprawdę ma znaczenie. A skoro zakres ma tak duże znaczenie, warto najpierw zdecydować, kiedy pełna akceptacja jest potrzebna, a kiedy wystarczy lżejsza weryfikacja.

Kiedy pełne UAT ma sens, a kiedy wystarczy lekka akceptacja

Nie każda zmiana zasługuje na pełen, formalny cykl testów akceptacyjnych. Jeśli poprawiasz literówkę w komunikacie, zmieniasz kolor przycisku albo korygujesz małą rzecz w panelu administracyjnym, zwykle wystarczy szybka akceptacja właściciela produktu albo krótkie sprawdzenie regresyjne. Pełne UAT ma sens wtedy, gdy zmiana dotyka procesu biznesowego, pieniędzy, danych wrażliwych, integracji albo zgodności z przepisami.

Sytuacja Pełne UAT Dlaczego
Nowy proces zamówienia, rozliczeń lub obsługi klienta Tak Zmiana wpływa na realny workflow i może generować koszty błędów po wdrożeniu.
Integracja z ERP, CRM, systemem płatności lub zewnętrznym partnerem Tak Najczęstsze problemy wychodzą na styku systemów, a nie w pojedynczym ekranie.
Zmiana wymuszona przepisami lub audytem Tak Tu liczy się nie tylko poprawność techniczna, ale też akceptacja biznesowa i formalna.
Mała poprawka tekstu, układu albo drobny bug wizualny Zwykle nie Pełen cykl byłby nieproporcjonalny do ryzyka.
Refaktoryzacja bez zmiany zachowania systemu Raczej nie Ważniejsza jest regresja i szybka weryfikacja obszarów dotkniętych zmianą.

Tu widać ważną rzecz: UAT jest narzędziem do zarządzania ryzykiem, a nie obowiązkowym rytuałem przed każdym releasem. Im większy wpływ zmiany na użytkownika, proces i pieniądze, tym mocniejszy powinien być etap akceptacji. Gdy zakres już jest rozsądnie ustawiony, można przejść do tego, co decyduje o jakości całego procesu: scenariuszy testowych.

Jak przygotować scenariusze, które naprawdę wyłapują ryzyko

Ja zwykle zaczynam od mapowania najważniejszych ścieżek użytkownika, a dopiero potem dokładam warianty negatywne i przypadki brzegowe. To prosty sposób, żeby nie utopić UAT w tysiącu mało znaczących kliknięć. Scenariusz powinien opisywać nie ekran, tylko cel biznesowy, bo użytkownik nie myśli w kategoriach przycisków i komponentów, tylko w kategoriach „chcę wystawić fakturę”, „chcę zatwierdzić wniosek”, „chcę odzyskać dostęp” albo „chcę sprawdzić status zamówienia”.

Co powinno być w scenariuszu Po co to jest Typowy błąd
Cel biznesowy Pokazuje, jaki proces ma być zakończony sukcesem. Opisywanie tylko kroków interfejsu bez kontekstu.
Dane testowe zbliżone do realnych Ujawniają problemy z walidacją, uprawnieniami i limitami. Używanie pustych lub sztucznie prostych danych, które nie pokazują problemu.
Warunek wejścia i oczekiwany rezultat Ułatwia jednoznaczną ocenę, czy test przeszedł. Akceptacja „na oko”, bez kryterium zaliczenia.
Warianty negatywne i brzegowe Pokazują, gdzie proces się łamie lub zachowuje inaczej niż zakładano. Testowanie wyłącznie szczęśliwej ścieżki.
Właściciel decyzji Przyspiesza podpisanie akceptacji i ogranicza spory. Brak osoby, która może formalnie powiedzieć „tak” lub „nie”.

Praktyczny przykład? Dla systemu e-commerce nie wystarczy scenariusz „dodaj produkt do koszyka”. Warto sprawdzić też kupon rabatowy, brak stanu magazynowego, różne metody płatności, anulowanie zamówienia i sytuację, w której płatność przechodzi, ale integracja z magazynem już nie. W systemie HR analogicznie: samo złożenie wniosku urlopowego to za mało, trzeba sprawdzić też akceptację przełożonego, zmianę statusu, powiadomienia i odrzucenie z komentarzem. Dobre scenariusze nie są długie, ale są biznesowo kompletne. Kiedy już są gotowe, można przejść do samego przebiegu testów.

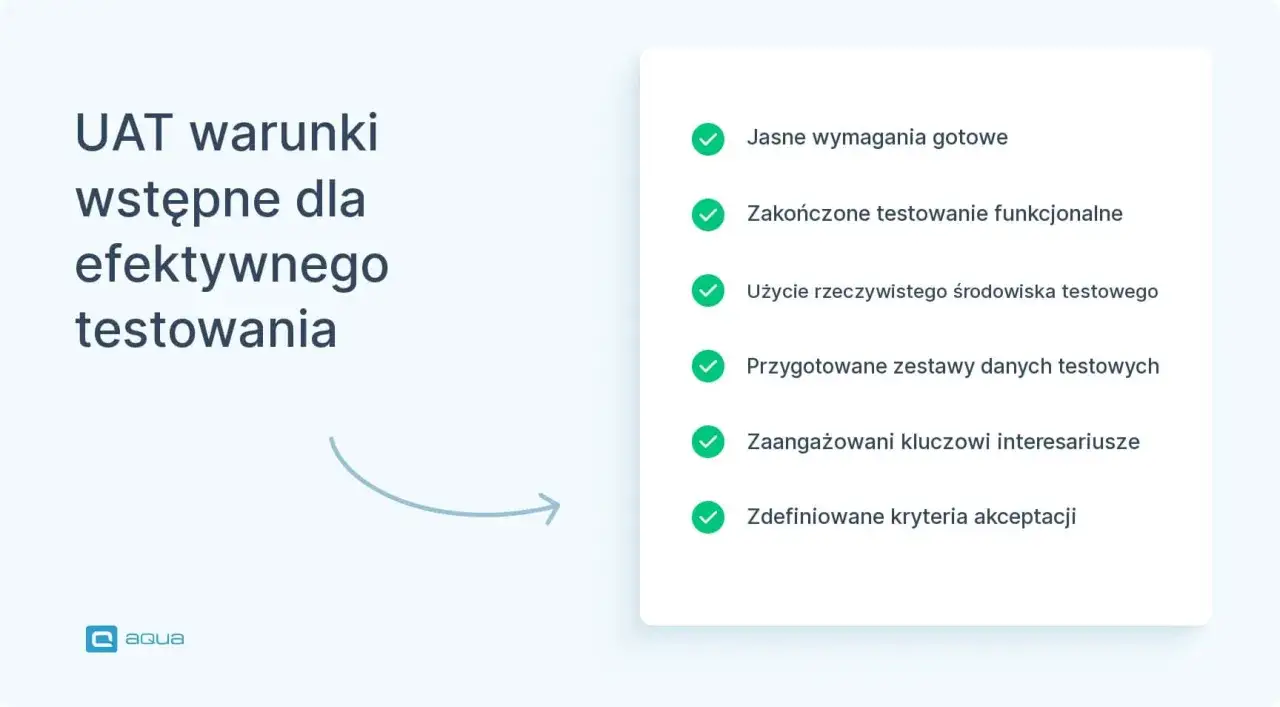

UAT warunki wstępne dla efektywnego testowania: jasne wymagania, zakończone testowanie funkcjonalne, użycie rzeczywistego środowiska, przygotowane dane, zaangażowani interesariusze i zdefiniowane kryteria akceptacji.

Jak przebiega UAT krok po kroku

  1. Ustalam zakres - wybieram tylko te procesy, które mają realny wpływ na akceptację wdrożenia. Jeśli wszystko jest w zakresie, to w praktyce nic nie jest.
  2. Definiuję kryteria akceptacji - zapisuję, co musi się wydarzyć, żeby uznać test za zaliczony. Bez tego wyniki szybko stają się opinią, nie decyzją.
  3. Dobieram uczestników - do testów powinny wejść osoby, które znają proces biznesowy i potrafią ocenić efekt końcowy, a nie tylko „kliknąć i sprawdzić”.
  4. Przygotowuję środowisko i dane - środowisko musi być stabilne, a dane możliwie zbliżone do produkcyjnych. Jeśli test zaczyna się od walki z dostępami, to nie jest jeszcze testowanie.
  5. Wykonuję scenariusze - najlepiej w kolejności od najważniejszych ścieżek. W trakcie zapisuję wyniki, odchylenia i wszystko, co wymaga decyzji biznesowej.
  6. Robię triage defektów - czyli szybko rozdzielam problemy na blokujące, istotne i kosmetyczne. To przyspiesza decyzję, co naprawić przed wdrożeniem, a co może poczekać.
  7. Przeprowadzam sign-off - na końcu musi zostać jednoznaczna decyzja: wdrażamy, wdrażamy z zastrzeżeniami albo wstrzymujemy release.

W mniejszych projektach ten proces bywa bardzo lekki: jedna sesja, kilka kluczowych scenariuszy i szybka akceptacja. W większych organizacjach dochodzi formalny obieg dokumentów, osobne statusy, kontrola ryzyk i sztywniejsze reguły podpisu. Niezależnie od skali, sens pozostaje ten sam: UAT ma potwierdzić gotowość rozwiązania do życia poza zespołem projektowym. A żeby ten etap był naprawdę użyteczny, warto dobrać odpowiednią metodę pracy.

Które metody testowania najlepiej sprawdzają się w UAT

Z mojego doświadczenia najlepiej działa mieszanka kilku metod, a nie jeden sztywny sposób testowania. Jeśli ktoś próbuje zrobić UAT wyłącznie na checkliście, zwykle dostaje szybkie, ale płytkie wyniki. Jeśli z kolei opiera się tylko na eksploracji, łatwo gubi powtarzalność i dowody akceptacji. Najrozsądniejsze podejście to połączenie scenariuszy biznesowych, checklisty i krótkiego sprawdzenia eksploracyjnego na końcu.

Metoda Kiedy działa najlepiej Zalety Ograniczenia
Scenariusze end-to-end Przy procesach biznesowych, które przechodzą przez kilka systemów lub ról. Pokazują pełną ścieżkę użytkownika i najczęściej łapią problemy integracyjne. Wymagają przygotowania danych i więcej czasu.
Checklisty akceptacyjne Przy krótkich wydaniach i prostszych zmianach. Są szybkie, powtarzalne i łatwe do zatwierdzenia. Nie wyłapują wszystkich niuansów procesu.
Testy eksploracyjne Gdy produkt ma dużo wariantów, a użytkownicy pracują niejednolicie. Pomagają znaleźć nieoczywiste problemy i luki w wymaganiach. Wymagają doświadczonego uczestnika i dobrej notatki z przebiegu.
BDD w stylu Given-When-Then Gdy biznes i IT chcą mówić jednym językiem. Porządkuje oczekiwania i zmniejsza ryzyko nieporozumień. Bez dyscypliny staje się tylko ładnie zapisanym dokumentem.
Krótka akceptacja demonstracyjna Przy małych zmianach lub poprawkach o niskim ryzyku. Jest szybka i pozwala podjąć decyzję bez rozbudowanego procesu. Nie nadaje się do złożonych procesów ani obszarów regulowanych.

Jeśli miałbym wskazać jeden praktyczny model, wybrałbym taką kolejność: scenariusz główny, wariant negatywny, checklistę kryteriów akceptacji i na końcu krótki przegląd eksploracyjny. Automatyzacja może pomóc w przygotowaniu danych, weryfikacji stanu środowiska czy powtórzeniu prostych czynności, ale nie zastąpi oceny człowieka, który ma powiedzieć: „to rzeczywiście jest gotowe do użycia”. Gdy metoda jest już dobrana, zaczynają się błędy, które potrafią zniszczyć nawet dobrze przygotowany proces.

Najczęstsze błędy, które psują testy akceptacyjne

  • Zbyt szeroki zakres - jeśli próbujesz objąć wszystko, testy rozmywają się i stają się nieczytelne.
  • Brak stabilnych danych - bez realistycznych danych trudno ocenić, czy rozwiązanie naprawdę działa w warunkach zbliżonych do produkcji.
  • Uczestnicy bez kontekstu biznesowego - osoby techniczne potrafią znaleźć inne problemy niż te, które interesują użytkownika końcowego.
  • Mylenie UAT z regresją - jeśli wykorzystujesz ten etap do poprawiania wszystkiego, to akceptacja przestaje być akceptacją.
  • Brak właściciela decyzji - bez jednej osoby odpowiedzialnej za sign-off decyzje zaczynają krążyć po mailach i spotkaniach.
  • Brak reguł dla defektów krytycznych - jeśli nie wiadomo, co blokuje wdrożenie, a co nie, cały proces się ślimaczy.
  • Brak dokumentacji wyniku - bez zapisu szybko wraca spór o to, co było sprawdzone i kto zaakceptował ryzyko.

Najgorszy scenariusz widzę wtedy, gdy w UAT zaczynają wychodzić błędy, które powinny zostać złapane wcześniej. To zwykle nie oznacza, że akceptacja jest źle prowadzona od początku do końca, tylko że wcześniejsze poziomy testów nie domknęły swojej pracy. Dobrze przeprowadzony etap akceptacji nie ma być ostatnią linią obrony przed katastrofą, tylko finalnym potwierdzeniem, że system przeszedł już przez sensowną weryfikację. I właśnie wtedy pojawia się pytanie: skąd wiadomo, że można kliknąć „wdrażamy”?

Jak oceniam gotowość do wdrożenia

Ja patrzę na gotowość do wdrożenia przez prosty filtr: czy są zaliczone wszystkie scenariusze krytyczne, czy nie ma otwartych blockerów, czy właściciel biznesowy rozumie ryzyka i czy decyzja została zapisana. To dużo bardziej użyteczne niż ogólne stwierdzenie „wydaje się OK”. W praktyce warto rozdzielić trzy stany: go, go z zastrzeżeniami i no-go. To porządkuje rozmowę i usuwa spory o semantykę.

Kryterium Co sprawdzam Jak interpretuję wynik
Krytyczne scenariusze Czy wszystkie kluczowe ścieżki biznesowe zakończyły się sukcesem. Bez pełnego wyniku nie ma bezpiecznej akceptacji.
Defekty blokujące Czy otwarte są błędy, które zatrzymują użytkownika lub zniekształcają wynik procesu. Jeden blocker zwykle wystarcza do zatrzymania release.
Defekty niskiego ryzyka Czy pozostały tylko drobne uwagi kosmetyczne lub nieistotne dla procesu. Mogą być zaakceptowane, jeśli właściciel biznesowy świadomie przyjmie ryzyko.
Śledzenie zmian Czy wiadomo dokładnie, co znalazło się w danym wydaniu. Bez tego akceptacja nie ma sensu, bo nie wiadomo, czego dotyczy.
Decyzja końcowa Czy istnieje jednoznaczny podpis albo zapis akceptacji. To zamyka etap i chroni zespół przed późniejszymi sporami.

W większych organizacjach dobrze działa też krótka notatka „co akceptujemy mimo ograniczeń”. To uczciwe rozwiązanie, pod warunkiem że ograniczenie jest nazwane wprost, a nie ukryte między wierszami. Jeśli tego brakuje, po wdrożeniu zaczynają się nieporozumienia, a zespół wraca do punktu wyjścia. Żeby kolejny cykl był sprawniejszy, warto zostawić po sobie coś więcej niż sam wynik „zaliczone” albo „niezaliczone”.

Co zostaje po dobrze przeprowadzonym UAT

Dobrze poprowadzone testy akceptacyjne zostawiają po sobie użyteczne artefakty, a nie tylko podpis na końcu dokumentu. Ja zawsze staram się zachować scenariusze, które naprawdę coś wykazały, listę danych testowych, krótkie wnioski o ryzykach i informację, które ścieżki biznesowe były faktycznie sprawdzone. To oszczędza czas przy kolejnym wydaniu i pozwala szybciej przygotować następny cykl akceptacji.

  • zaktualizowane scenariusze end-to-end,
  • lista zaakceptowanych i niezaakceptowanych ryzyk,
  • zestaw danych testowych, które można powtórnie wykorzystać,
  • krótkie notatki o problemach powtarzalnych i krytycznych,
  • jednoznaczna decyzja biznesowa z datą i właścicielem.

Jeśli UAT ma realnie pomagać, musi być procesem, a nie ceremonialnym przeglądem na końcu projektu. Najlepsze efekty daje połączenie prostych zasad: zawężony zakres, realistyczne dane, scenariusze oparte na procesie i jasna decyzja go/no-go. Wtedy testy akceptacyjne nie opóźniają wdrożenia, tylko zabezpieczają je przed kosztowną pomyłką.

FAQ - Najczęstsze pytania

UAT (User Acceptance Testing) to testy akceptacyjne użytkownika, które sprawdzają, czy system spełnia realne potrzeby biznesowe i jest gotowy do wdrożenia. To ostatni etap weryfikacji przed oddaniem produktu w ręce użytkowników końcowych.

Pełne UAT ma sens, gdy zmiana dotyka kluczowych procesów biznesowych, finansów, danych wrażliwych, integracji z innymi systemami lub zgodności z przepisami. W przypadku drobnych poprawek wystarczy lżejsza weryfikacja.

W testach UAT powinny brać udział osoby, które dobrze znają proces biznesowy i będą faktycznymi użytkownikami systemu. Ich perspektywa jest kluczowa do oceny, czy rozwiązanie wspiera ich codzienną pracę.

Skuteczne scenariusze UAT powinny opisywać cele biznesowe, a nie tylko kroki interfejsu. Muszą zawierać realne dane testowe, warunki wejścia, oczekiwane rezultaty oraz warianty negatywne i brzegowe, aby wyłapać ryzyka.

Najczęstsze błędy to zbyt szeroki zakres testów, brak stabilnych danych, uczestnictwo osób bez kontekstu biznesowego, mylenie UAT z regresją, brak właściciela decyzji "go/no-go" oraz brak dokumentacji wyników.

Oceń artykuł

Ocena: 0.00 Liczba głosów: 0

Tagi:

jak przeprowadzić uat uat testing uat testing co to testy akceptacyjne użytkownika błędy w uat

Udostępnij artykuł

Eryk Pawlak

Eryk Pawlak

Jestem Eryk Pawlak, doświadczony analityk branżowy z wieloletnim zaangażowaniem w tematykę technologii. Od ponad pięciu lat zajmuję się analizowaniem trendów rynkowych oraz innowacji technologicznych, co pozwoliło mi zdobyć głęboką wiedzę na temat rozwoju różnych sektorów. Moja specjalizacja obejmuje zarówno nowe technologie, jak i ich wpływ na codzienne życie oraz przemysł. Stawiam na obiektywną analizę i rzetelne badania, co pozwala mi na uproszczenie skomplikowanych danych dla moich czytelników. Wierzę, że kluczowe jest dostarczanie aktualnych informacji w przystępny sposób, aby każdy mógł zrozumieć dynamicznie zmieniający się świat technologii. Moim celem jest zapewnienie wiarygodnych i wartościowych treści, które pomagają w podejmowaniu świadomych decyzji.
